Infos Travaux du 21 avril

  • Frébuans / Rue des Vignettes et Condamines : Les travaux de mise en séparatif du réseau de collecte des eaux usées dans les rues Vignettes et Condamines ont débuté mercredi 15 mars pour une durée de 9 semaines. Une déviation est en place.

  •  Frébuans / carrefour RD158 / rue des Condamines : le chantier de réfection complète d’un mur de soutènement carrefour RD158 et rue des Condamines va débuter mi-mai.  L’entreprise FAMY réalise les travaux. Durée prévisionnelle du chantier : 4 semaines. La rue des Condamines sera fermée à la circulation.



  • Courbouzon / Route de Beauregard / Chemin de Longe Fin / Chemin des Bruyères : Les travaux de mise en séparatif sont en cours jusqu’à la fin du mois d’avril. L’entreprise Delarche travaille actuellement sur le chemin de Longefin pour la mise en séparatif du réseau de collecte des eaux usées et le remplacement de la conduite d’eau potable. La circulation route de Beauregard à Courbouzon est rétablie.

  • Courlans / La Vallière : Les travaux de reméandrement de la Vallière ont débuté en octobre. Cette opération est réalisée dans le but d’éviter les inondations qui ont lieu en aval lors de fortes crues. Des méandres sont ainsi créées afin de ralentir le cours d’eau, les berges seront renforcées, un espace de rétention et des digues seront réalisées. Le nouveau cours d’eau a été réalisé et l’ancien remblayé. Maître d’ouvrage : EPAGE Seille et affluents.

  • Courlans – La Grange Bedey / Voie verte : Les travaux du tronçon reliant Courlans à la Grange Bedey ont démarré au mois de septembre. Les enrobés sont faits. S’en suivront le marquage au sol ainsi que l’installation de barrières de sécurité. La voie verte devrait être ouverte au public au printemps. Ces travaux sont co-réalisé par ECLA Lons Agglomération et le Département du Jura, qui suit le chantier.

  • Courlaoux / Rue du Château / Rue des Écoles / Rue des Perroux : Des travaux de chemisage supplémentaires sur le réseau d’assainissement sont en cours. Les enrobés de la chaussée sont prévus la semaine prochaine. Maître d’ouvrage : ECLA. Maître d’œuvre : Artelia. Entreprises : TST et Piquand TP.

  • Lons-le-Saunier / Chemin des Dombes : Les travaux de mise en séparatif ont débuté le 30 janvier et se termineront fin avril. Le Chemin des Dombes sera fermé à la circulation et BEL réalisera en parallèle des travaux de réhabilitation de leur réseau. La réfection provisoire des tranchées en bicouches est faite. Maitre d’ouvrage : ECLA. Maître d’œuvre : Artelia. Entreprise : Piquand TP.

Le projet d’aménagement de la continuité de la piste cyclable, du prolongement du trottoir et de la couche de roulement en enrobé est planifié à partir de juillet (vacances scolaires).

  • Lons-le-Saunier /Avenue Abbé Lemire / Rue des Jonquilles : Les travaux de renouvellement des canalisations d’eau sont terminés. La réfection de la voirie débutera prochainement. Maître d’ouvrage : ECLA . Maître d’œuvre : Artelia.

  • Lons-le-Saunier / Carrefour du cimetière : Les travaux d’aménagements d’espaces publics à l’intersection des rues Robert Schuman, Désiré Monnier et avenue Paul Seguin ont commencé en octobre pour une durée de 8 mois. Le stationnement restera encore restreint pendant plusieurs semaines aux abords du cimetière. Maître d’ouvrage : ECLA et la Ville de Lons-le-Saunier. Maîtrise d’œuvre : PMM Conseils. Entreprises : Petit Jean TP et Roger Martin. Le parking côté nord est accessible aux riverains. Pour une question de sécurité, la voie cyclable sera bientôt ouverte pour les piétons. À partir de début avril, des perturbations de la circulation sont à prévoir sur la rue Désiré Monnier. La réfection définitive de la couche de roulement en enrobé est planifié fin mai par l’entreprise Effage-route.

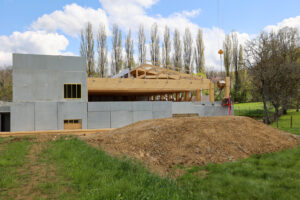

  • Lons-le-Saunier / Cité des Sports : Le chantier de la Cité des Sports, sur le site sportif des Rochettes (face au dojo), a commencé fin septembre 2022.  La charpente devra être terminée prochainement et le chantier poursuivra avec la pose des murs en ossature bois par l’entreprise Cunin.



  • Lons-le-Saunier <> Montaigu : Le département du Jura va réaliser des travaux de reconstruction du passage pour véhicules sous la côte de Montaigu. Ce qui impliquera une coupure totale de la circulation dans la côte du 23 janvier jusqu’au 4 août 2023. Toutes les infos ICI



  • Lons-le-Saunier / rue du Couchant : À partir du 11 avril, des travaux de sécurisation devant les entrées du groupe scolaire Bernard Clavel sont en cours.

  • Lons-le-Saunier / rue du Docteur Jean Michel : Les travaux de dévoiement du trottoir endommagé par des racines d’arbre (à proximité du lycée Jean Michel) sont en cours. La circulation sera alternée jusqu’à la fin du chantier.

  • Lons-le-Saunier / rue Jean Monet :  La réfection du revêtement de trottoir est prévue pour la fin avril par Bonnefoy TP. De légères perturbations de circulations sont à prévoir.



  • Lons-le-Saunier et Montmorot / rue Pierre Hebmann : Les travaux de réfection de la couche de roulement (du Carrefour chemin des Coulonges jusqu’à la rue Joseph Proudhon) vont débuter fin avril. Il est prévu des aménagements de sécurité et un prolongement du trottoir jusqu’à la rue Regnaud de Chalon. La circulation sera perturbée.

*Un réseau séparatif est un réseau d’eaux usées qui collecte séparément les eaux de pluie et les eaux usées domestiques ou industrielles. Le système séparatif a l’avantage d’éviter le risque de débordement d’eaux usées dans le milieu naturel lorsqu’il pleut. Il permet de mieux maîtriser le flux et sa concentration en pollution et de mieux adapter la capacité des stations d’épuration.

Crédits photos : Studio Vision, Pôle Études et Travaux ECLA et Service communication Ville de Lons-le-Saunier/ECLA

Arrêtés temporaires / Lons-le-Saunier :

  • BOULEVARD DE L’EUROPE : En raison de l’élagage et de l’abatage d’arbres menaçants de tomber sur la chaussée suite aux grands vent, la circulation des véhicules est ponctuellement interdite le 20/04/2023 entre 07h30 et 17h00, BOULEVARD DE L’EUROPE (D1083E1), dans la bretelle en direction de CHILLE / VOITEUR. Les véhicules seront déviés sur le rond point en Bercaille pendant la durée des travaux.
  • RUE PASTEUR : Le 05/05/2023 au 5 RUE PASTEUR, Le stationnement des véhicules est interdit sur 4 emplacements (2 x 2) de part et d’autre de l’impasse Pasteur et 6 emplacements en face. Pendant certaines phases, la circulation sera interrompue au droit du chantier
    par périodes n’excédant pas environ 3h ; Un panneau « déviation » sera installé RUE PASTEUR / RUE DE LA CHEVALERIE.
  • PLACE DES DEPORTES : En raison de la cérémonie de la « Journée Nationale du Souvenir des Victimes et Héros de la Déportation » le 30/04/2023, La circulation des véhicules est interdite de 10h00 à 12h00 sur la PLACE DES DEPORTES, de l’AVENUE PAUL SEGUIN jusqu’à l’AVENUE PIERRE MENDES FRANCE. Le stationnement des véhicules est interdit de 01h00 à 12h00.
  • 330 RUE DES FRERES LUMIERE : Entre le 25/04/2023 à 07h30 et le 28/04/2023 à 18h0, la circulation est alternée par feux.
  • RUE PIERRE HEBMANN : Entre le 24/04/2023 à 07h30 et le 08/05/2023 à 18h00, du n°10 au n°50 (côté Lons-le-Saunier) et du n°7 au n°25 (côté Montmorot) : La circulation est alternée. Entre le 09/05/2023 à 07h30 et le 17/05/2023 à 18h00 (environ 2 jours), la RUE PIERRE HEBMANN, du n°10 au n°50 (côté Lons-le-Saunier) et du n°7 au n°25 (côté Montmorot) : la circulation des véhicules est interdite. Par dérogation, cette disposition ne s’applique pas aux riverains, véhicules de l’entreprise exécutant les travaux, véhicules de police et
    véhicules de secours. La circulation des piétons sera maintenue en toutes circonstances. Les intersections rue Regnaud de Chalon, rue Joseph Proudhon (côté Lons-le-Saunier) chemin des Coulonges et Cité du Clair de Lune (côté Montmorot) ou les entrées de parkings seront
    ponctuellement fermées à la circulation selon l’avancée des travaux.
  • RUE DU DOCTEUR GEORGES CAMUSET : Entre le 17/04/2023 à 07h30 et le 05/05/2023 à 18h00, la RUE CAMUSET et du 60 au 40 de la RUE DU DOCTEUR GEORGES CAMUSET : un rétrécissement de chaussée, compte tenu de la réalisation des travaux en bordure de voie, entraine une modification des conditions de circulation et de stationnement. La vitesse des véhicules est limitée à 30 km/h. Les 4 emplacements de stationnement situés en face de l’empiètement sont ponctuellement neutralisés. La voie cyclable sera neutralisée, les cyclistes devront emprunter la voie de circulation des véhicules. Le dépassement des véhicules, autres que les deux-roues, est interdit aux véhicules légers et poids lourds. Les piétons sont renvoyés sur le trottoir opposé pendant la durée des travaux.
  • Sur l’ensemble des voies communales suivantes : des travaux sur réseaux ou ouvrages de fibre optique rendent nécessaire d’arrêter la réglementation appropriée du stationnement et de la circulation. À compter du 11/04/2023 à 07h30 et jusqu’au 12/05/2023 à 18h00, les prescriptions suivantes s’appliquent sur diverses voies communales : RUE BLAISE PASCAL, D1083E1, AVENUE CAMILLE PROST, RUE DU LEVANT, AVENUE D’OFFENBOURG, AVENUE DU COMMANDANT DE VILLARD, AVENUE DE LA MARSEILLAISE, AVENUE THUREL, ROUTE DE BESANÇON, PLACE PERRAUD, RUE GEORGES TROUILLOT, RUE LAFAYETTE, RUE SAINT DESIRE, RUE LECOURBE, COURS COLBERT ; Le stationnement des véhicules peut être ponctuellement interdit. Un rétrécissement de chaussée, compte tenu de la réalisation des travaux en bordure de voie, entraine une modification des conditions de circulation. La vitesse des véhicules est limitée à 30 km/h. La circulation est alternée.
  • RUE DU COUCHANT et RUE DU DOCTEUR JEAN MICHEL : Dû à des travaux de bordures, de rabotage et d’enrobés, entre le 11/04/2023 à 07h30 et le 24/04/2023 à 18h00, les prescriptions suivantes s’appliquent du 2 au 4 RUE DU COUCHANT : La circulation est alternée par B15+C18 ou feux ; Suppression d’1 emplacement « arrêt minutes » devant le n°2 et de 2 emplacements de part et d’autre du passage piétons devant le n°4. RUE DU DOCTEUR JEAN MICHEL, du CHEMIN DE PYMONT jusqu’à la RUE ANNE FRANK : La circulation est alternée par B15+C18 ou feux ; Suppression des 7 emplacements à la hauteur du n°360.
  • RUE ROBERT SCHUMAN, RUE SIMONE WEIL, RUE DESIRE MONNIER et AVENUE PAUL SEGUIN  : À compter du 28/03/2023 et jusqu’au 19/05/2023, les conditions de circulation seront perturbées.
  • PLACE DU MARECHAL JUIN, RUE DU CAPITAINE DUMAS, COURS SULLY et COURS COLBERT :  En raison de la fête du Muguet, les conditions de circulation et de stationnement seront perturbées du 24/04 au 09/05/2023. La vitesse maximale autorisée des véhicules est fixée à 30 km/h sur les 4 axes autour du rond point du Maréchal Juin.
